Проблемный дом: Нарушены сроки завершения строительства
ID дома на портале наш.дом.рф: p-122665
ГК Домострой
Проблемный дом: Нарушены сроки завершения строительства
Ввод в эксплуатацию:
II квартал 2028 года
Выдача ключей:
31.12.2028
Адрес:
Омская область, Омская область, Город Омск, Улица Луговая, Дом 1
Застройщик:
ООО СЗ МОСКОВКА-ДОМ3
ИНН застройщика:
5507264391
ОГРН застройщика:
1185543025348
Соблюдение сроков ввода в эксплуатацию:
1 из 1 домов введены в эксплуатацию с задержками
100% случаев нарушения сроков
Ввод в эксплуатацию:
II квартал 2028 года
Выдача ключей:
31.12.2028
Адрес:
Омская область, Омская область, Город Омск, Улица Луговая, Дом 1
Соблюдение сроков ввода в эксплуатацию:
1 из 1 домов введены в эксплуатацию с задержками
100% случаев нарушения сроков
Застройщик:
ООО СЗ МОСКОВКА-ДОМ3
ИНН застройщика:
5507264391
ОГРН застройщика:
1185543025348
Количество этажей
6
Количество квартир
120
Количество машиномест
0
Распроданность квартир
Указывается только для строящихся домов на основе данных о площади объектов долевого строительства из п. 19.7 проектной декларации
36%
Средняя цена за 1 м²
В соответствии с пунктом 19.7 проектной декларации
- ₽
Кадастровые номера земельного участка
55:36:0160101:4277
55:36:160101:4277
Вид права на земельный участок
Право аренды
Документы и фотографии хода строительства
Проектная декларация № 55-000151 от 08.05.2026
Актуальная версия документа
Разрешение на строительство № 55-301-2631-2015 от 21.05.2015
Срок действия до 31.12.2026
Комплектность документов на портале наш.дом.рф
Отсутствует 2 документа

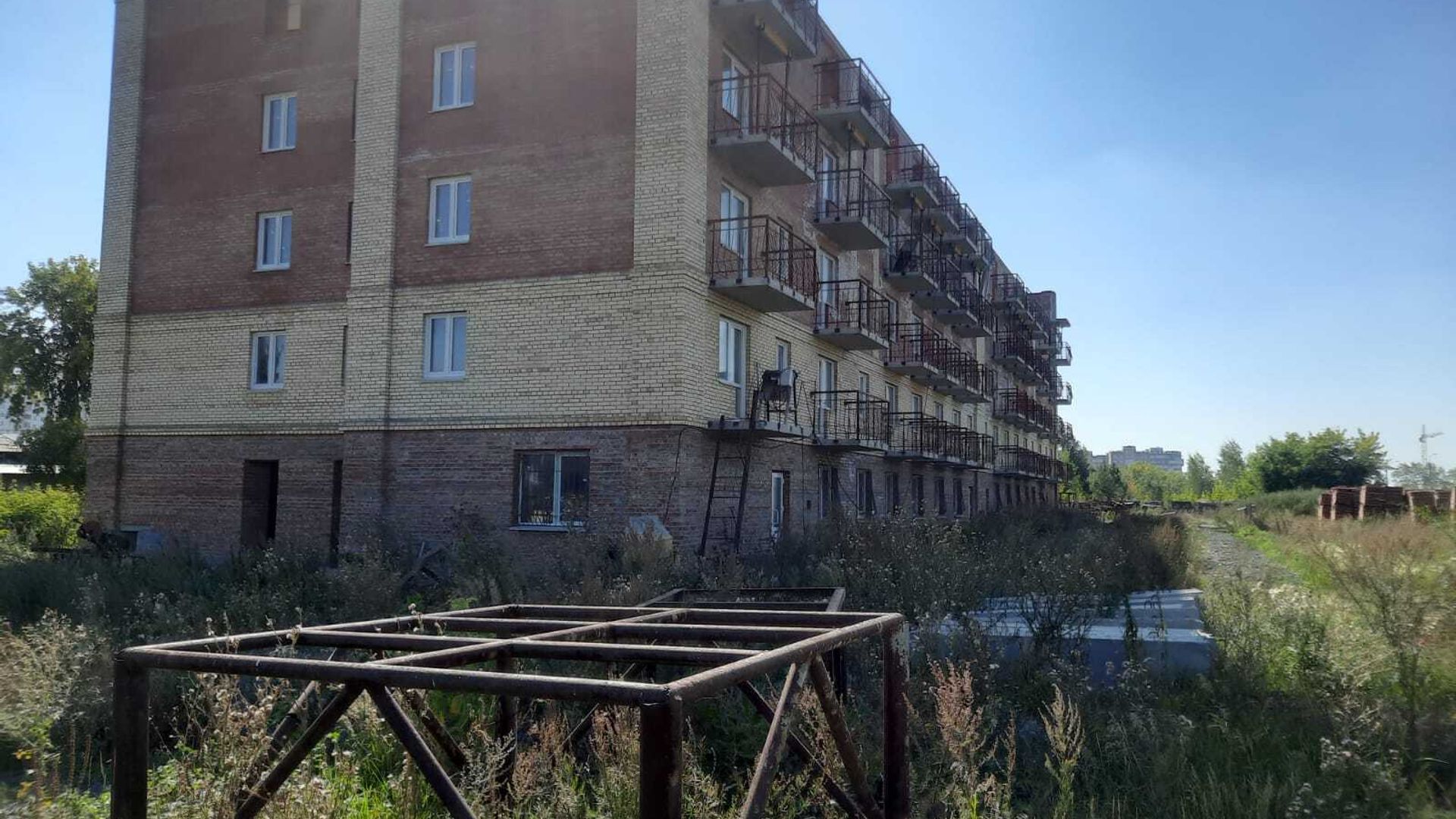

Актуальность фотографий хода строительства
май 2026 года
Обеспечение обязательств застройщика
Способ обеспечения обязательств застройщика
В соответствии с разделом 19 проектной декларации: уплата обязательных отчислений (взносов) застройщика в компенсационный фонд или реализация квартир посредством счетов эскроу
Счета эскроу
Банк, в котором должны быть открыты счета эскроу
Специальный счет для учета и блокирования денежных средств, полученных банком от владельца счета в целях их передачи другому лицу при возникновении оснований, предусмотренных договором счета эскроу
БАНК ВТБ (ПАО)
Перенос плановых сроков строительства
Степень готовности
Срок в первой версии проектной декларации
Учитывается актуальная версия проектной декларации, опубликованная перед датой подачи на регистрацию первого договора долевого участия
Срок в текущей версии проектной декларации
Перенос сроков
20%
I квартал 2017
I квартал 2017
Без изменений
40%
III квартал 2022
III квартал 2022
Без изменений
60%
I квартал 2023
I квартал 2026
Срок увеличен на 12 кварталов
80%
II квартал 2023
II квартал 2027
Срок увеличен на 16 кварталов
100%
IV квартал 2023
II квартал 2028
Срок увеличен на 18 кварталов
Степень готовности
20%
Срок в первой версии проектной декларации
Учитывается актуальная версия проектной декларации, опубликованная перед датой подачи на регистрацию первого договора долевого участия
I квартал 2017
Срок в текущей версии проектной декларации
I квартал 2017
Перенос сроков
Без изменений
Степень готовности
40%
Срок в первой версии проектной декларации
Учитывается актуальная версия проектной декларации, опубликованная перед датой подачи на регистрацию первого договора долевого участия
III квартал 2022
Срок в текущей версии проектной декларации
III квартал 2022
Перенос сроков
Без изменений
Степень готовности
60%
Срок в первой версии проектной декларации
Учитывается актуальная версия проектной декларации, опубликованная перед датой подачи на регистрацию первого договора долевого участия
I квартал 2023
Срок в текущей версии проектной декларации
I квартал 2026
Перенос сроков
Срок увеличен на 12 кварталов
Степень готовности
80%
Срок в первой версии проектной декларации
Учитывается актуальная версия проектной декларации, опубликованная перед датой подачи на регистрацию первого договора долевого участия
II квартал 2023
Срок в текущей версии проектной декларации
II квартал 2027
Перенос сроков
Срок увеличен на 16 кварталов
Степень готовности
100%
Срок в первой версии проектной декларации
Учитывается актуальная версия проектной декларации, опубликованная перед датой подачи на регистрацию первого договора долевого участия
IV квартал 2023
Срок в текущей версии проектной декларации
II квартал 2028
Перенос сроков
Срок увеличен на 18 кварталов
Перенос сроков передачи квартир гражданам – участникам долевого строительства
Проверка новостройки осуществлена на основе заполненной застройщиком информации на портале наш.дом.рф в соответствии с Федеральным законом от 30.12.2004 № 214-ФЗ "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации" и носит справочный характер
